Von der Idee bis zur Einführung von Amazon FBA: Realistischer Zeitplan für die Beschaffung von Handelsmarken in China im Jahr 2026

Jan.
24TH
2026

Von der Idee bis zur Einführung von Amazon FBA: Realistischer Zeitplan für die Beschaffung von Handelsmarken in China im Jahr 2026

Im Jahr 2026 ist der Wettbewerb der Amazon-Handelsmarken hart, aber es gibt weiterhin zahlreiche Möglichkeiten. Viele neue Verkäufer stürzen sich in die Beschaffung in China und glauben: „In zwei bis drei Monaten haben wir einen Bestseller live.“ Die Realität sieht härter aus: Von der Idee bis zur ersten Lieferung, die sicher in einem FBA-Lager ankommt und für den Verkauf in Betrieb geht Der typische Zeitrahmen beträgt 4–9 Monate . Eine Unterschätzung führt zu Cashflow-Problemen, verpasstem Black Friday/Prime Day, Anhäufungen von Lagerbeständen oder erzwungenen Liquidationen mit Verlust.

Warum dauert es so lange? Chinas Lieferkette ist stabil, umfasst jedoch mehrere Ebenen: Design-Iterationen, Compliance-Tests, Logistik und Zollabfertigung. Im Jahr 2026 werden die Zollkontrollen strenger und die Compliance-Anforderungen höher. Dieser Leitfaden nutzt die neuesten Daten und Erfahrungen aus der Praxis, um jede Phase Monat für Monat aufzuschlüsseln und Amazon FBA-Verkäufern dabei zu helfen, solide Pläne zu erstellen, Zeitpläne zu verkürzen und teure Fehler zu vermeiden.

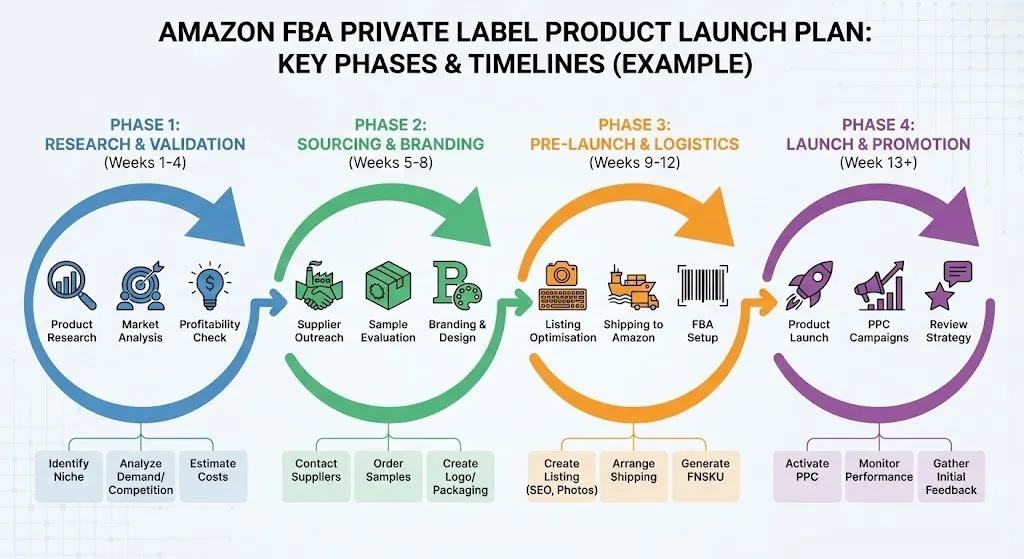

(Oben: Beispiel einer Infografik zum Produkteinführungsplan einer Amazon FBA-Handelsmarke, die die wichtigsten Phasen und Zeitpläne zeigt)

Typischer Zeitplan für die Einführung einer Handelsmarke im Jahr 2026 – Übersicht

Hier ist der Standardzeitplan für ein Produkt mittlerer Komplexität (z. B. Küchengeräte, Schönheitswerkzeuge oder Haushaltsgegenstände). Einfache Kategorien (Bekleidung/Haushaltswaren) können auf 4–6 Monate komprimiert werden; Komplexe (Elektronik/intelligente Geräte) dauern oft 6–10 Monate.

Bühne Typische Dauer Kumulierte Monate Wichtigste Ergebnisse Auswirkungen von Amazon FBA Hauptrisiken
1. Ideen- und Marktvalidierung 1–2 Monate Monate 1–2 Produktmachbarkeitsbericht + Zielpreis Fehlende saisonale Fenster Übermäßige Forschung verzögert den Start
2. Design- und Technologiepaket + Lieferantenbeschaffung 1–2 Monate Monate 2–3 Komplettes Tech Pack + Lieferanten-Auswahlliste Auflistung der Keyword-Grundlage Vage Spezifikationen führen zu späteren Änderungen
3. Probenahme und Iteration 2–3 Monate Monate 3–5 Goldene Probe genehmigt Echte Produktfotos/A+-Inhalte Übermäßige Überarbeitungen
4. Werkzeuge, Compliance und Vorproduktion 1–2 Monate Monate 5–6 Formen OK + Konformitätszertifikate Einhaltung der Verpackungs-/Etikettierungsvorschriften Testfehler, die eine Wiederholung erfordern
5. Anzahlung → Produktion → Qualitätskontrolle → Versand 2–3 Monate Monate 6–8/9 Fertigware bei FBA Lager-Check-in + Live-Listing Qualitätsverlust / Logistikverzögerungen
6. FBA-Ankunft und Startvorbereitung 1–2 Monate (überlappend) Monate 8–9+ Live-Listing + Erstverkäufe Fehlbestände / Überbestände Eingehende Labelfehler

Kategorieunterschiede : Bekleidung/Haushaltswaren: 4–6 Monate; Elektronik/Schönheit: 6–9 Monate (zusätzliche FCC/CE/FDA-Tests).

Stufe 1: Ideen- und Marktvalidierung (1–2 Monate)

Hier beginnt alles. Viele Verkäufer überspringen dies und springen direkt in die Fabriken, um später alles neu zu gestalten.

Wichtige Schritte:

  • Verwenden Sie Helium 10, Jungle Scout oder Keepa, um die Umsätze und Gewinnmargen der Konkurrenz zu analysieren und Schwachstellen zu überprüfen.
  • Berechnen Sie den Zielpreis: Kosten + Versand + Amazon-Gebühren + gewünschte Marge (30–50 % anstreben).
  • Nachfrage bestätigen: Google Trends, TikTok-Suchen, Reddit-Diskussionen.
  • Machbarkeit bewerten: Bestätigen Sie, dass eine kostengünstige Produktion in China möglich ist.

Trend 2026 : KI-Tools (ChatGPT-Plugins oder spezielle Produktforschungssoftware) beschleunigen die Nischenauswahl und das Filtern von Ideen mit geringer Konkurrenz.

Zu vermeidende Fallstricke : Verfolgen Sie virale Trends nicht blind – übermäßige Recherche verzögert den Start; Rushing führt zu späteren Pivots.

Phase 2: Produktdesign und Technologiepaket + Lieferantenbeschaffung (2–3 Monate)

Der Kern besteht darin, Ihre Idee in einen fabrikverständlichen Entwurf umzuwandeln.

Wichtige Schritte:

  • Erstellen Sie ein komplettes Tech Pack: Maßzeichnungen, Materialstückliste, Pantone-Farben, Verpackungsspezifikationen, funktionale Anforderungen.
  • Senden Sie RFQs (Angebotsanfragen) an 10–20 Fabriken unter 1688/Alibaba; Shortlist 3–5 (siehe unseren Leitfaden: 1688 vs. Alibaba Sourcing Guide 2026).
  • Verhandeln Sie MOQ, Mustergebühren, Lieferzeiten und Zahlungsbedingungen.

Zu vermeidende Fallstricke : Ungenaue Spezifikationen führen zu erheblichen Abweichungen bei den Mustern und zu wiederholten Rücksendungen. Nutzen Sie im Jahr 2026 den KI-Fabrikabgleich, um Lieferanten mit vorhandenen ähnlichen Formen zu priorisieren und so schnellere Starts zu ermöglichen.

Stufe 3: Stichprobenerhebung und Iteration (3–5 Monate – der größte Engpass)

Diese Phase verursacht 80 % der Verzögerungen. Typischer 3-Runden-Prozess:

  • Runde 1: Aussehen/Größenmuster (Look & Feel).
  • Runde 2: Funktioneller Prototyp (Working Prototype).
  • Runde 3: Goldene Probe – hergestellt mit echten Materialien/Formen.

Beschleunigungstipps : Verwenden Sie Videos/hochauflösende Fotos für die Ferngenehmigung anstelle einer physischen Rücksendung. Sperren Sie das Design frühzeitig, um Änderungen zu minimieren.

Weitere Entwicklungsdetails finden Sie in unserem vollständigen Artikel: Zeitleiste der Produktentwicklung in China.

Stufe 4: Werkzeugausstattung, Compliance und Vorproduktion (5–6 Monate)

  • Formenerstellung (üblich für Kunststoff/Metall: 30–45 Tage).
  • Konformitätsprüfung: FCC/CE/RoHS/FDA (obligatorisch für Elektronik/Schönheit).
  • Validierung des Vorproduktionsmusters (PP-Muster).

Verwandter Leitfaden : Informationen zu den AQL-Inspektionsstandards für Elektronik finden Sie unter AQL 2.5 Qualitätsprüfleitfaden für Elektronik.

Stufe 5: Einzahlung → Produktion → Qualitätskontrolle → Versand (6–8/9 Monate)

Nachdem Sie die Anzahlung von 30 % geleistet haben, treten Sie in die Ausführungsphase ein (in der Regel 2–3 Monate).

Vereinfachter Ablauf:

  • Anzahlung + 1–2 Wochen: Rohstoffankunft + Produktionsplanung.
  • 2–4 Wochen: Produktionsbegleitende Inspektion (DUPRO).
  • 4–6 Wochen: Endgültige Qualitätskontrolle + Verpackung.
  • 6–10 Wochen: Versand (Luft: 7–14 Tage; See: 30–45 Tage).

Schlüsselregel : Bezahlen Sie den Restbetrag erst, nachdem die Qualitätskontrolle bestanden wurde – dies ist Ihr endgültiger Hebel.

Ausführlichere Informationen zum „Black Box“-Zeitraum nach der Anzahlung, zu täglichen Risiken (z. B. Materialverzögerungen, plötzliche Preiserhöhungen, Ablehnung von Inspektionen) und Warnsignalen finden Sie in unserem ausführlichen Leitfaden: Was passiert, nachdem Sie die Anzahlung an eine chinesische Fabrik gezahlt haben?

Versandoptionen : Luft ist schnell, aber teuer; Das Meer ist sparsam, aber langsam; Für Einsteiger wird DDP (Delivered Duty Paid) empfohlen, um Ärger mit der Selbstabfertigung zu vermeiden.

Phase 6: FBA-Ankunft und Startvorbereitung (8–9 Monate Endspiel)

Nachdem die Ware bei Versand durch Amazon eingetroffen ist, verbleiben noch 1–3 Wochen für die letzten Schritte:

  • Zollabfertigung + Amazon-Lager-Check-in (2026 sind die Kontrollen strenger; DDP reduziert das Ablehnungsrisiko).
  • Eintrag synchronisieren: Nutzen Sie in China ansässige Produktfotografie für A+-Inhalte (siehe unseren Leitfaden).: Amazon-Produktfotografie in China von Vorteil).
  • Empfehlung für den Erstbestand: 1.000–3.000 Einheiten, um einen Umsatz von 2–3 Monaten abzudecken – vermeiden Sie Fehlbestände oder gebundenes Kapital.

Auch nach der Ankunft verlieren Verkäufer hier Zeit. Häufige Probleme:

  • Falsche FNSKU-Platzierung

  • Nicht übereinstimmende Kartonetiketten

  • Zufällige Verzögerungen bei der Lagerinspektion

Inventurtipp: 1.000–3.000 Einheiten reichen in der Regel für die Markteinführung aus, ohne dass das Geld überbewertet wird.

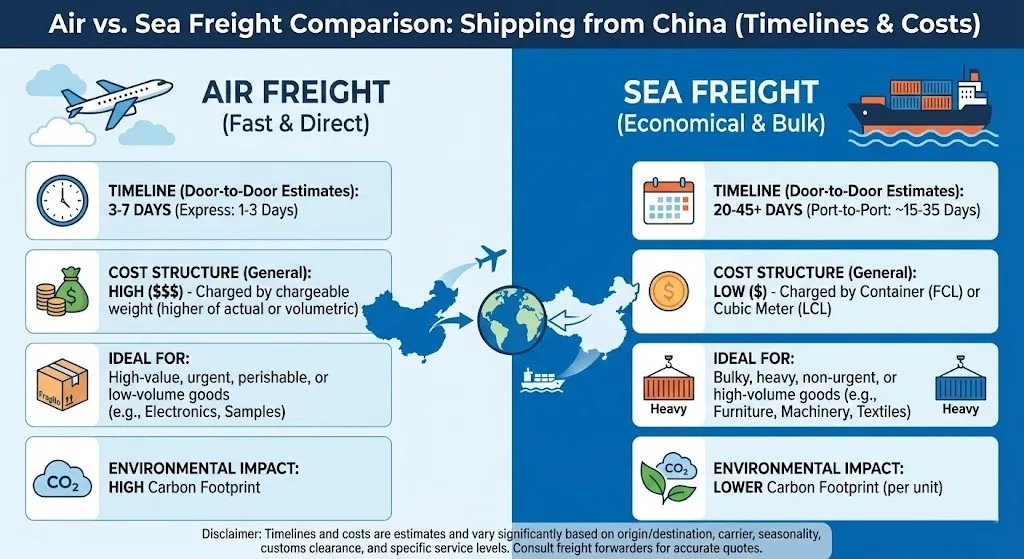

(Oben: Infografik zum Luft- und Seefrachtvergleich für den Versand aus China, mit Hervorhebung von Zeitplänen und Kosten)

Wie kann der gesamte Prozess beschleunigt werden? Praktische Tipps für 2026

Möchten Sie 8 Monate auf 5–6 verkürzen? Probieren Sie diese aus:

  1. Bereiten Sie im Voraus ein komplettes Tech Pack vor — Vermeiden Sie Design-as-you-go, um 1–2 Monate bei Iterationen zu sparen.
  2. Verwenden Sie den AI-Factory-Matching — Die Werkzeuge von Dark Horse können in nur einer Woche Lieferanten mit vorhandenen Formen finden.
  3. Professionelle Überwachung vor Ort — Wöchentliche Foto-/Video-Updates erkennen Probleme frühzeitig.
  4. Massenverhandlungen + sichere Zahlungen — Verwenden Sie Trade Assurance- oder Agenturkonten (siehe Beste Zahlungsmethode für chinesische Lieferanten 2026).
  5. Wählen Sie Fabriken mit Amazon-Erfahrung — Sie kennen die Verpackungs-/Kennzeichnungsanforderungen für Versand durch Amazon.

Echter Fall : Ein Kunde nutzte KI-Matching + vollständige Überwachung, um die Markteinführung eines Küchenprodukts von 7 auf 5 Monate zu verkürzen und so die Hochsaison im vierten Quartal perfekt zu erreichen.

Können Sie die Zeitleiste im Jahr 2026 komprimieren?

Ja— um 20–40 % , wenn Sie Nacharbeit entfernen.

Bereich Typischer Verkäufer Optimierte Ausführung
Probenahme 60–90 Tage 30–45 Tage
Einhaltung 30 Tage 10–15 Tage
Lieferantenabgleich 3–4 Wochen 7–10 Tage

Checkliste für die häufigsten Timeline-Killer und Vermeidung

  • Wiederholte Designänderungen → Spezifikationen frühzeitig mit internen Überprüfungen sperren.
  • Lieferanten-Ghosting → Vertrag legt Aktualisierungshäufigkeit fest.
  • Compliance-Verstöße → Vorauswahl von Fabriken mit bestehenden Zertifizierungen.
  • Logistikverzögerungen → Pufferzeit aufbauen + DDP nutzen.
  • Fehlende saisonale Spitzenzeiten → Planen Sie bereits in der Ideenphase unter Berücksichtigung des Kalenders.

FAQ

  1. Wie lange dauert es im Jahr 2026, eine Eigenmarke auf Amazon aus China zu starten? Realistischerweise 4–9 Monate, je nach Kategorie und Vorbereitung.
  2. Kann ich den Zeitplan für die Beschaffung in China verkürzen? Ja – ein komplettes Tech Pack, KI-Matching und professionelle Aufsicht können 20–40 % der Zeit einsparen.
  3. Was passiert, wenn mein Lieferant mit der Anzahlung in Verzug gerät? Durchsetzung von Vertragsklauseln + Qualitätskontrolle durch Dritte; Weitere Informationen finden Sie in unserem Einzahlungsleitfaden.
  4. Ist ein dreimonatiger Start jemals realistisch? Nur für extrem einfache Produkte unter Verwendung vorhandener Formen – und selbst dann ist es riskant.

  5. Wann sollte ich mit der Einführung im vierten Quartal beginnen? Mindestens 6–9 Monate früher.

Abschluss

Zeitplanung bedeutet Cashflow und Gewinnschutz. Lassen Sie nicht zu, dass Mythen über den „3-Monats-Start“ Ihre Amazon-Reise entgleisen lassen. Planen Sie jede Phase richtig, um weniger Geld zu verbrennen und mehr zu verdienen.

Benötigen Sie eine kostenlose Zeitschätzung für Ihr Produkt bis 2026? Oder auf KI abgestimmte Fabriken? Reichen Sie Ihre Idee hier ein – das Dark Horse Sourcing-Team antwortet innerhalb von 24 Stunden – Wir unterstützen Amazon-Verkäufer mit End-to-End-Lösungen von China bis Versand durch Amazon.

Holen Sie sich ein Angebot
@Darkhorsesroucing
© Copyright 2025 DarkHorse Sourcing. Alle Rechte vorbehalten.
Holen Sie sich jetzt ein kostenloses Angebot
